山西神头2×1000MW超超临界燃煤火力发电项目机组进入单体调试阶段
发布时间 : 2021-05-25 09:57:58
浏览量:1267

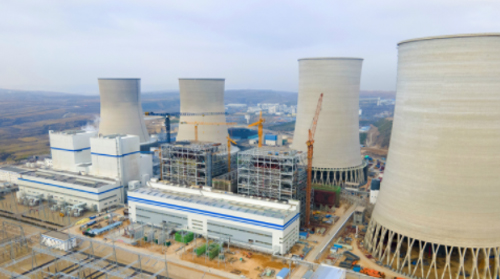

5月14日晚10时25分,随着山西神头2×1000MW超超临界燃煤火力发电项目3号机组,两台闭式水泵高压电机单体顺利试转结束,项目全面进入单体调试阶段。 前期受热控DCS点表、业主开关柜定值、控制电缆和主厂房MCC盘柜供货滞后等影响,机组倒送电后单体调试工作一直无法展开;项目部主动作为,一方面自我加压,持续完善内部调试环境,把各项要求达到最佳,另一方面多次组织管理公司与业主协调解决定值、电缆和设备供货等问题,积极主动与设计院进行沟通,最终提前十天拿到电子版设计清册,为调试工作顺利进行打牢基础。
环境具备后,项目部为第一时间能够进行单体调试工作,提前合理制定电机单体试转计划,完善试转尾工,安排夜班尽力压缩调试和试转周期,从而满足项目部整体后续调试进度。
过程中专业科紧盯设计院沟通图纸进展情况,电子版图纸下发后第一时间安排电缆敷设及接线工作,过程中做到忙而不乱、有条不紊。 电机试转过程中,专业管理人员严格按照管理公司调试文件包里面试运规程和相关技术和资料要求,规范施工有序推进,各专业技术管理人员加班作业、紧密配合,现场不间断巡视,密切监测运行情况,历经4小时电机运行稳定,各项参数转速动、轴温数值优良,试转顺利完成。
后续,项目部将继续发扬“真抓实干 马上就办”的工作作风,做好公司对神头项目提出的“牵引 服务”要求,全力推进现场各项工作。项目部即将进行凝结水泵高电机、辅机循环水泵高压电机、密封油系统和定转子冷却水系统等电机单体试转,为项目部提前创造碱洗条件,并同步有序推进电气电机单体试转和热控单体调试,以调试计划来促进安装施工进度,为项目“8.30 ”顺利投产保驾护航。
